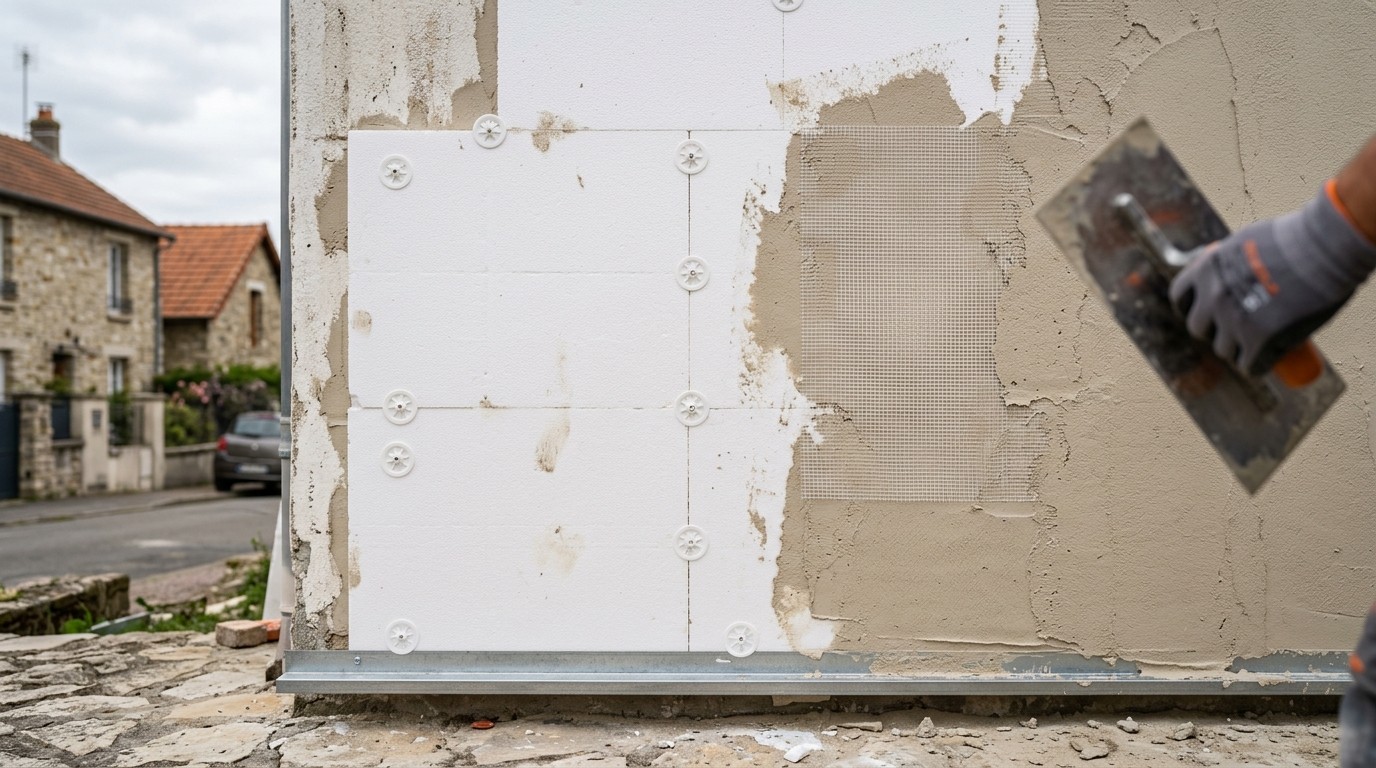

Vous préparez une ITE et voulez savoir ce que l’entreprise va faire sur votre façade, et dans quel ordre ? La pose d’une isolation thermique par l’extérieur suit une séquence précise : support contrôlé, profilés de départ, isolant calé et chevillé, enduit armé, finition. Chaque étape a ses tolérances, et une erreur à un endroit se paie plus tard en fissures ou en infiltrations. Voici le déroulé complet d’un chantier ITE, avec les points de contrôle utiles côté client.
L’essentiel
- L’ITE consiste à poser un isolant sur la façade, recouvert d’un enduit mince armé ou d’un bardage, sans perte de surface habitable.
- Le support doit être sain, sec, et plan à 10 mm près sous une règle de 2 m.
- Les panneaux isolants sont calés à la colle puis chevillés, à joints décalés de 200 mm.
- L’entreprise doit détenir une responsabilité civile décennale couvrant l’ITE, et une déclaration préalable est requise en mairie.
- La réception signée active les garanties : 1 an de parfait achèvement, 2 ans minimum de bon fonctionnement, 10 ans de décennale.
Les étapes d’un chantier d’ITE, dans l’ordre d’exécution
L’isolation thermique par l’extérieur renforce l’isolation des murs depuis la façade. Elle combine souvent un ravalement et une rénovation énergétique : l’isolant limite les transferts thermiques, principale cause de déperdition de chaleur, réduit les ponts thermiques structurels et protège le gros œuvre de la pluie. Pas de redécoration intérieure à prévoir, et vous restez chez vous pendant les travaux.
Un chantier ITE bien conduit enchaîne dix étapes :
- Vérifier la décennale de l’entreprise.
- Organiser le chantier avec un espace dégagé et un plan.
- Réunir les outils et les équipements de protection.
- Contrôler et remettre en état le support.
- Poser les profilés de départ.
- Poser l’isolant.
- Traiter les points singuliers.
- Réaliser la couche de base armée.
- Réaliser la finition.
- Clôturer le chantier en sécurité.
Vu du client, cela se résume en cinq phases : échafaudage et nettoyage de la façade, pose de l’isolant, armature, enduit de finition, puis appuis de fenêtre et nettoyage.
Avant d’ouvrir le chantier : support, assurance et autorisations
Le contrôle du support, l’assurance de l’entreprise et les autorisations se règlent avant la pose du premier panneau, et ils conditionnent toute la suite du chantier.
Vérifier l’admissibilité du support
Le mur doit être en maçonnerie ou en béton, éventuellement mixte, sain, sans fissures ni humidité, dépoussiéré et sans huile de décoffrage. Les revêtements existants peuvent être des peintures organiques ou minérales. Encadrée par le CPT 3035, la reconnaissance du support contrôle si le mur est plan et cohésif, repère ses dégradations, identifie le gros œuvre, l’état des revêtements en place et toute pollution susceptible de gêner l’adhérence de la colle. Elle distingue aussi les fissures actives des fissures passives, qui ne se traitent pas de la même façon.
La tolérance de planéité du support est de 10 mm maximum sous une règle de 2 m. Au-delà, il faut reprendre le mur. La remise en état passe par un nettoyage et une décontamination de la façade, avec piquage ou décapage haute pression si besoin, puis les réparations nécessaires. En rénovation, le décapage de l’ancien revêtement n’est pas obligatoire si l’isolant est fixé mécaniquement par chevilles.
Une thermographie seule ne suffit pas à définir les travaux : la mesure dépend de la météo, et la température de surface ne reflète pas forcément celle de l’intérieur. Un diagnostic ou une étude thermique donne une base plus fiable pour dimensionner l’isolation.
Réaliser les essais d’arrachement des chevilles
Sur maçonnerie pleine ou creuse, et sur béton cellulaire dont la composition est inconnue ou non testée par le fabricant, des essais d’arrachement s’imposent avant la pose. Ils valident la tenue des chevilles dans votre mur, et donc le chevillage retenu.
Autorisations d’urbanisme et assurance décennale
Une ITE demande une déclaration préalable en mairie, au titre du ravalement ou de la modification de l’aspect extérieur. Elle ne modifie pas le volume au sens de l’urbanisme, puisqu’elle n’ajoute que l’épaisseur de l’isolant. Les règles locales figurent dans le PLU, ou à défaut dans le RNU ; les services instructeurs sont la mairie, les services de l’équipement et l’Architecte des Bâtiments de France. En limite séparative, le débord sur la propriété voisine est limité à 35 cm, à partir de 2 m au-dessus du sol, sans gêner un passage ni une installation existante.
Côté assurance, la responsabilité civile décennale est obligatoire. Les artisans sont des constructeurs au sens de la loi Spinetta du 4 janvier 1978, avec présomption de responsabilité. L’artisan doit déclarer exactement ses activités à son assureur : un maçon peut étendre son activité à l’ITE si l’assureur valide l’extension, tout comme un peintre en peinture technique d’imperméabilisation. Un peintre en peinture décorative seule doit avoir une décennale incluant explicitement l’ITE. Demandez l’attestation avant de signer.
Organiser le chantier et réunir l’outillage
Sur une isolation par l’extérieur, il faut de la place autour de la maison pour entreposer les panneaux, gâcher la colle et l’enduit et accéder à l’échafaudage. L’entreprise prévoit un espace dégagé et un plan d’organisation qui sépare ces zones. L’échafaudage s’installe ensuite, puis la façade est nettoyée et décontaminée.
Les équipements de protection individuelle comprennent casque, lunettes, masque, gants, chaussures de sécurité, et harnais pour le travail en hauteur. Avant le démarrage, faites aussi le point sur les travaux induits : l’épaisseur accrue des murs oblige parfois à ajuster les débords de toit, à allonger les couvertines, à déporter les descentes d’eaux pluviales, à déplacer ou encastrer des câbles et à repositionner des coffrets électriques.
Bon à savoir : les colliers des descentes d’eaux pluviales doivent être posés avec des rupteurs de pont thermique, sinon chaque fixation devient un point froid dans l’isolant.
Poser les profilés de départ et les panneaux isolants
La pose de l’ITE démarre en pied de façade. Les profilés fixent la ligne de référence sur laquelle tout le système s’appuie.

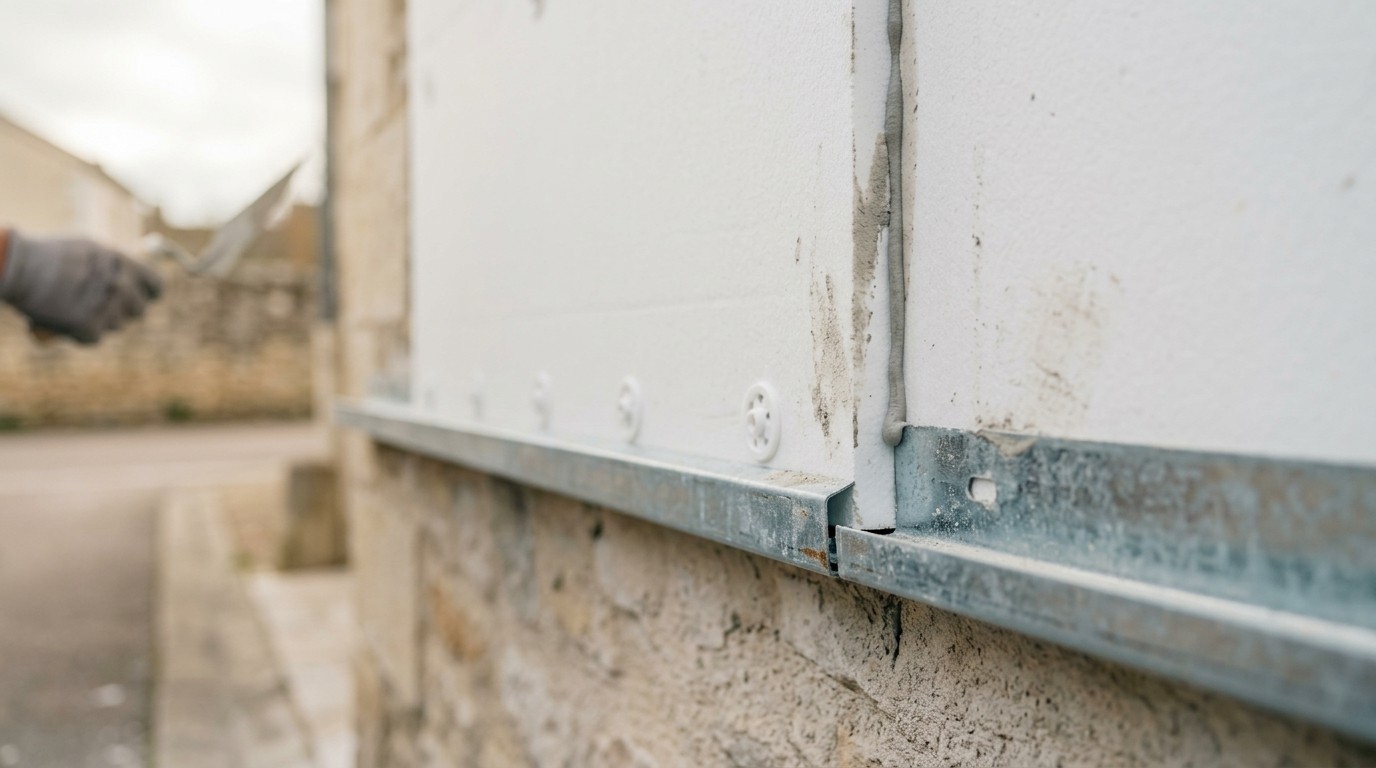

Profilés de départ et rails
Les profilés de départ donnent au système sa ligne de départ de niveau, assurent sa durabilité et protègent la sous-face contre les rongeurs. Comptez 150 mm entre le sol fini et le profilé quand le sol n’a pas de pente, et laissez 2 à 3 mm d’écart entre deux profilés pour qu’ils puissent se dilater.
Pose des panneaux, joints et calepinage
La pose des panneaux isolants est dite calée chevillée. La colle se dépose sur la face des panneaux, jamais sur la tranche de l’isolant. Les panneaux se posent bord à bord, à joints décalés de 200 mm. Le premier rang, le dernier rang et un rang tous les deux étages reçoivent un calage plein ou par boudin.
La continuité de l’isolation thermique dépend du traitement des vides :
- au-delà de 5 mm, comblez avec le même isolant ;
- de 2 à 5 mm, calfeutrez si nécessaire avec une mousse faiblement expansive ;
- ne remplissez jamais les joints ouverts avec l’enduit de base.
Les désaffleurements entre panneaux se poncent, puis se contrôlent à la règle. Aux angles d’ouvertures, l’isolant se découpe en L ; dans les angles entrants et sortants, les panneaux sont harpés.
Règles incendie et documents techniques à respecter
Un système ITE est un ensemble cohérent : colle, sous-enduit, régulateur de fixation et finition sont indissociables ; trame et quincaillerie sont dissociables. Le système dispose d’un Agrément Technique Européen, délivré en France par le CSTB, et tous les produits, supports et consommations doivent le respecter. Les documents de référence sont le CPT 3035, les DTA, les ETE, l’ATE, les cahiers du CSTB n° 1833 et 3035 et le DTU 45.5 ; la garantie décennale est liée à leur respect. Achetez l’intégralité du système chez un fournisseur unique et conservez factures ou étiquettes.
L’isolant porte le marquage CE ; une certification ACERMI est recommandée, car sans elle la résistance thermique déclarée est minorée de 15 %. Pour la sécurité incendie, l’entreprise doit recevoir du maître d’ouvrage ou du maître d’œuvre deux informations : le classement incendie du bâtiment et celui du système choisi. Selon les cas, il faut aussi tenir compte des exigences de l’IT249, de la masse combustible de la façade et de la règle C+D.
Fixer l’isolant : collage, chevillage et nombre de chevilles
ITE collée ou chevillée ? En pratique, les deux se combinent, et le dosage dépend de l’isolant.
Mode de fixation selon la nature de l’isolant
Trois isolants dominent :
| Isolant | Caractéristiques | Fixation |
|---|---|---|
| Polystyrène expansé | Isolant courant en ITE | Calage à la colle puis chevillage |
| Laine de roche | Minéral, bonnes performances thermique, acoustique et au feu, perméable à la vapeur d’eau | Plots, boudins ou combinaison ; chevillage obligatoire après durcissement de la colle |
| Fibre de bois | Biosourcé, fort déphasage, confort d’été et inertie | Humidité à surveiller, compatibilité avec l’enduit à garantir |
Combien de chevilles par panneau ?
Sur un panneau en polystyrène gris, 2 chevilles se posent juste après le calage pour maintenir le panneau, et les autres attendent le séchage des plots de colle ; cette pose anticipée ne vaut pas pour la laine de roche, qui ne se cheville qu’après durcissement de la colle. Le nombre de chevilles au m² se calcule façade par façade, selon l’effort d’arrachement que le vent exerce en dépression, plus marqué en hauteur et en rive. Les chevilles doivent avoir leur propre agrément technique et figurer dans l’agrément du fabricant du système.
Contrôler la fixation avant d’enduire
Avant l’enduit, un contrôle de la façade nue s’impose : panneaux jointifs, joints décalés, vides comblés, surface poncée et réglée. Passé cette étape, un défaut de pose de l’isolant ne se corrige plus sans casse.
Traiter les points singuliers : menuiseries, angles et pieds de façade
Les points singuliers concentrent les risques de fissuration et d’infiltration. Ils se traitent avant la couche de base.
Menuiseries et tableaux
L’ITE modifie le tableau de fenêtre. Les angles de baies reçoivent des mouchoirs de renfort, en une pièce préformée ou en deux parties prédécoupées, côté façade comme côté tableau. Des profilés de raccord se posent sur les tableaux, et les joints d’étanchéité se font au mastic sur fond de joint, en bande comprimée ou en compribande. Les tablettes d’appui reçoivent une pente de 3 % minimum. Les volets battants se fixent sur des équerres de déport, solides et limitant les ponts thermiques, et leurs butées se vissent dans des cylindres en polystyrène dont la longueur suit l’épaisseur d’isolant.
Angles, renforts et pied de façade
Sur chaque arête horizontale sortante, linteaux compris, un profilé goutte d’eau évite les coulures. Les arêtes verticales exposées aux chocs reçoivent un profilé d’angle. Les jonctions entre profilés de départ et d’arrêt latéral sont renforcées, et l’armature reste continue dans les angles.
Enduit, couche de base armée et finition
L’enduit ITE protège l’isolant et donne son aspect à la façade. Il s’applique en plusieurs passes, avec un séchage contrôlé entre chacune.
Préparer la colle et l’enduit de base
Épaisseurs et consommations, en sous-enduit comme en finition, sont celles fixées par les ETE et les DTA du système. Le dosage au jugé fait perdre la conformité.
Armer la couche de base
La première passe d’enduit de base reçoit l’armature en fibre de verre, marouflée, c’est-à-dire incorporée dans l’enduit, avec les cornières d’angle. La trame ne doit jamais toucher l’isolant : elle se place au tiers côté isolant et aux deux tiers côté enduit, position contrôlée en deuxième passe. Les lés se recouvrent de 100 mm. L’armature affiche un classement TRaME du CSTB. Sur les zones exposées aux chocs, la couche de base est renforcée.
Sous-enduit et finition
La deuxième passe se fait après séchage, suivie d’une passe d’impression si le fabricant la préconise. Avant chaque passe, un test au couteau confirme le séchage à cœur. Les finitions épaisses se fractionnent ; les finitions minces demandent un calepinage. Les éléments déposés ne se reposent qu’après séchage complet. Une fois terminée, la façade ne doit pas présenter plus de 7 mm d’écart sous une règle de 2 m : c’est plus strict que les 10 mm tolérés sur le support avant pose, car l’isolant et les passes d’enduit doivent rattraper une partie des défauts.
Réception du chantier et points de contrôle côté client
La réception est indispensable : sans elle, les garanties ne démarrent pas. Le contrôle se fait à l’œil nu depuis le pied de façade, hors lumière rasante, donc en évitant le lever et le coucher du soleil. De faibles écarts de couleur et d’aspect sont tolérés. Vous signez ensuite le procès-verbal de réception et les consignes d’entretien et d’usage.
À partir de cette date courent la garantie de parfait achèvement (1 an), celle de bon fonctionnement des éléments dissociables (2 ans minimum) et la décennale (10 ans). De votre côté, il faut maintenir la ventilation du logement, entretenir les évacuations d’eaux pluviales et la façade, et réparer les parties détériorées.
Erreurs fréquentes qui compromettent un chantier d’ITE
- Coller sur la tranche des panneaux ou boucher les joints à l’enduit de base, ce qui crée des fissures au droit des joints.
- Mélanger des composants de plusieurs systèmes ITE, hors agrément : la couverture d’assurance et l’accès aux aides tombent.
- Poser l’armature au contact de l’isolant au lieu de la noyer dans l’enduit.
- Cheviller la laine de roche avant durcissement de la colle.
- Oublier les renforts d’angles de baies, première zone de fissuration.
- Démarrer sans avoir anticipé débords de toit, descentes d’eaux pluviales et coffrets électriques.
FAQ : Les questions que vous vous posez
Peut-on faire une ITE en hiver ?
Oui, si les conditions climatiques le permettent. La pose exige une température ambiante entre 5 et 35 °C, une hygrométrie inférieure à 80 % HR et un support à plus de 5 °C, sans rayonnement direct. Hors de ces conditions, l’entreprise doit prévenir le maître d’ouvrage.
Quelles aides pour financer une ITE ?
La prime énergie et MaPrimeRénov’ financent l’isolation des murs, et l’éco-PTZ va jusqu’à 20 000 € pour un bouquet de deux travaux et 30 000 € pour trois ou plus. Pour en bénéficier, il faut isoler une résidence principale de plus de 2 ans et confier la pose à l’entreprise qui fournit elle-même les matériaux.
Peut-on poser une ITE soi-même ?
Techniquement oui, mais vous perdez l’essentiel. Les aides exigent une pose par un professionnel, et sans entreprise assurée en décennale, aucune garantie ne couvre l’ouvrage en cas de désordre.
